西气东输再添新动脉 西气东输四线正式开建
国家管网集团
分享到
2022-09-30
781浏览

        9月28日,国家管网集团宣布,西气东输四线天然气管道工程正式开工,建成后将与西气东输二线、三线联合运行,进一步完善我国西北能源战略通道,有力提升我国天然气能源供应保障能力,更好保障国家能源安全和经济安全。


        开工活动以现场和视频方式在北京、新疆多地同步开展。国家管网集团董事长、党组书记张伟指出,国家管网集团深入贯彻落实“四个革命、一个合作”能源安全新战略,认真践行服务国家战略、服务人民需要、服务行业发展的企业宗旨,积极参与和融入“一带一路”建设和西部大开发,以高度的政治责任感和央企使命感,高质量、高水平、高效益推进油气管网基础设施建设。自2020年9月30日正式运营以来,先后开工建设中俄东线南段、西气东输三线中段等一批国家战略工程,加速织密织牢“全国一张网”,显著提升我国天然气管网系统的管输能力。

        西气东输四线是继西气东输一线、二线、三线管道之后,连接中亚和中国的又一条能源战略大通道,是推动共建新时代绿色能源丝绸之路的重大举措,对于我国充分利用国际油气资源、实现开放条件下的能源安全,具有重大战略意义。工程起自中吉边境新疆乌恰县伊尔克什坦,经轮南、吐鲁番至宁夏中卫,管道全长约3340公里,管径1219毫米,设计压力12兆帕。项目建成后,将与西气东输二线、三线联合运行,届时西气东输管道系统年输送能力可达千亿立方米,将有效增强管网系统供气可靠性和灵活性,提高能源输送抗风险能力,进一步促进东西部地区能源结构优化,助力管道沿线经济社会发展和绿色低碳转型。


        据介绍,作为国家“十四五”石油天然气发展规划重点项目,西气东输四线工程按照统一规划、分步实施的原则分段建设。本次开工的吐鲁番—中卫段是该工程的核心组成部分,全长1745公里,途经新疆、甘肃、宁夏3省(自治区)17县(市),管道年设计输量150亿立方米、增输改造后可达300亿立方米,预计2024年建成投产,可有效畅通塔里木国产气资源后路,缓解西气东输系统冬季高峰月紧张负荷状态,为保障经济社会用能需求和人民群众温暖度冬保驾护航。

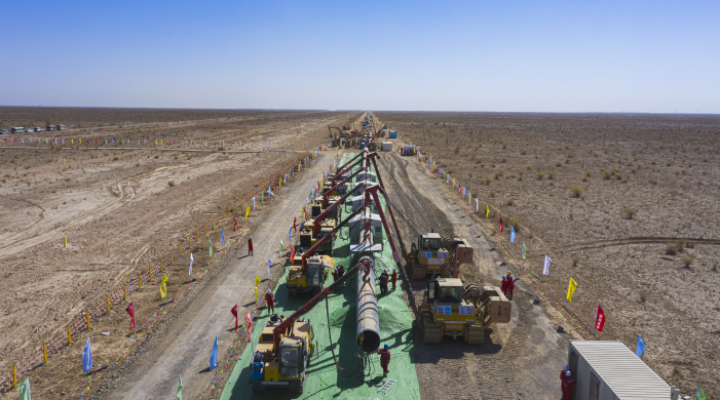

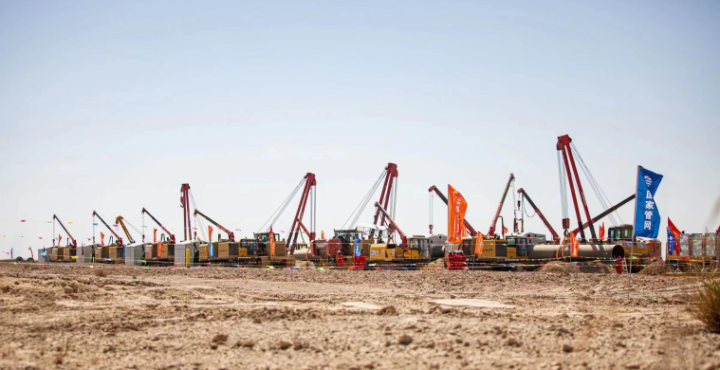

        西气东输四线工程在实施过程中,结合项目特点、难点、重点,全面推广和应用管道建设科技创新成果。首次大规模应用18米加长管,预计可减少焊口8000余道,环焊缝降幅达33.3%,有效提升管道本质安全;全线采用数字射线检测技术(DR),实现检测数据采集自动化、存储数字化;推广大口径管道双连管施工法,单公里节约焊接工期4天,大幅提高施工工效。严格执行环境保护设施与主体工程同时设计、同时施工、同时投产“三同时”制度,配套设施与在役管道并行铺设,优先利用既有道路和设施,减少资源浪费和生态破坏。


        国家管网集团表示,将按照“标准化设计、集约化采购、机械化施工、数字化交付、智能化运营和创新引领”的理念,加强建管深度融合,全力开展技术创新、施工创新、管理创新,高标准、高效率、高质量推进工程建设,着力打造经得起历史和人民检验的精品工程、百年工程,努力打造“智慧管道”亮眼名片。

        本世纪初以来,根据国家关于西部大开发的重大决策部署,西气东输一线、二线和三线西段、东段相继建成投产,西气东输管道系统作为起步最早、管输能力最大的天然气管道系统,成为我国自然资源跨区域调配的“四大工程”之一,总输送能力770亿立方米/年,自建成以来已累计输送天然气约7500亿立方米,为优化我国能源消费结构、改善大气环境、推动相关产业发展和促进经济发展作出了突出贡献。

阀门之家APP
声明:本文转载自合作媒体或其它网站的信息,目的在于信息传递,并不代表本站赞同其观点和对其真实性负责,如有内容、版权以及其它问题的,请联系我们处理;联系电话:13182603427;联系邮箱:copyright@gongkew.com。
资讯 > 当前位置
西气东输再添新动脉 西气东输四线正式开建
访问数:781      日期:2022-09-30      来源:国家管网集团      分享到:
微信“扫一扫”
分享到朋友圈

        9月28日,国家管网集团宣布,西气东输四线天然气管道工程正式开工,建成后将与西气东输二线、三线联合运行,进一步完善我国西北能源战略通道,有力提升我国天然气能源供应保障能力,更好保障国家能源安全和经济安全。


        开工活动以现场和视频方式在北京、新疆多地同步开展。国家管网集团董事长、党组书记张伟指出,国家管网集团深入贯彻落实“四个革命、一个合作”能源安全新战略,认真践行服务国家战略、服务人民需要、服务行业发展的企业宗旨,积极参与和融入“一带一路”建设和西部大开发,以高度的政治责任感和央企使命感,高质量、高水平、高效益推进油气管网基础设施建设。自2020年9月30日正式运营以来,先后开工建设中俄东线南段、西气东输三线中段等一批国家战略工程,加速织密织牢“全国一张网”,显著提升我国天然气管网系统的管输能力。

        西气东输四线是继西气东输一线、二线、三线管道之后,连接中亚和中国的又一条能源战略大通道,是推动共建新时代绿色能源丝绸之路的重大举措,对于我国充分利用国际油气资源、实现开放条件下的能源安全,具有重大战略意义。工程起自中吉边境新疆乌恰县伊尔克什坦,经轮南、吐鲁番至宁夏中卫,管道全长约3340公里,管径1219毫米,设计压力12兆帕。项目建成后,将与西气东输二线、三线联合运行,届时西气东输管道系统年输送能力可达千亿立方米,将有效增强管网系统供气可靠性和灵活性,提高能源输送抗风险能力,进一步促进东西部地区能源结构优化,助力管道沿线经济社会发展和绿色低碳转型。


        据介绍,作为国家“十四五”石油天然气发展规划重点项目,西气东输四线工程按照统一规划、分步实施的原则分段建设。本次开工的吐鲁番—中卫段是该工程的核心组成部分,全长1745公里,途经新疆、甘肃、宁夏3省(自治区)17县(市),管道年设计输量150亿立方米、增输改造后可达300亿立方米,预计2024年建成投产,可有效畅通塔里木国产气资源后路,缓解西气东输系统冬季高峰月紧张负荷状态,为保障经济社会用能需求和人民群众温暖度冬保驾护航。

        西气东输四线工程在实施过程中,结合项目特点、难点、重点,全面推广和应用管道建设科技创新成果。首次大规模应用18米加长管,预计可减少焊口8000余道,环焊缝降幅达33.3%,有效提升管道本质安全;全线采用数字射线检测技术(DR),实现检测数据采集自动化、存储数字化;推广大口径管道双连管施工法,单公里节约焊接工期4天,大幅提高施工工效。严格执行环境保护设施与主体工程同时设计、同时施工、同时投产“三同时”制度,配套设施与在役管道并行铺设,优先利用既有道路和设施,减少资源浪费和生态破坏。


        国家管网集团表示,将按照“标准化设计、集约化采购、机械化施工、数字化交付、智能化运营和创新引领”的理念,加强建管深度融合,全力开展技术创新、施工创新、管理创新,高标准、高效率、高质量推进工程建设,着力打造经得起历史和人民检验的精品工程、百年工程,努力打造“智慧管道”亮眼名片。

        本世纪初以来,根据国家关于西部大开发的重大决策部署,西气东输一线、二线和三线西段、东段相继建成投产,西气东输管道系统作为起步最早、管输能力最大的天然气管道系统,成为我国自然资源跨区域调配的“四大工程”之一,总输送能力770亿立方米/年,自建成以来已累计输送天然气约7500亿立方米,为优化我国能源消费结构、改善大气环境、推动相关产业发展和促进经济发展作出了突出贡献。

阀门之家APP
声明:本文转载自合作媒体或其它网站的信息,目的在于信息传递,并不代表本站赞同其观点和对其真实性负责,如有内容、版权以及其它问题的,请联系我们处理;联系电话:13182603427;联系邮箱:copyright@gongkew.com。
发表评论
0条评论
所有评论
暂无评论
战略合作伙伴
工客网公众号
Copyright © 2018 gongkew.com All Rights Reserved
版权所有·苏州网景视讯数字科技有限公司
工客网是网络服务平台方,若您的权利被侵害,请联系  13182603427  copyright@gongkew.com

备案号:苏ICP备19001566号-1 增值电信业务经营许可证:苏B2-20201113 广播电视节目制作许可证:(苏)字第02214号
违法和不良信息举报电话:0512-68793249

  网络工商电子营业执照   苏公网安备 32050602011266号
