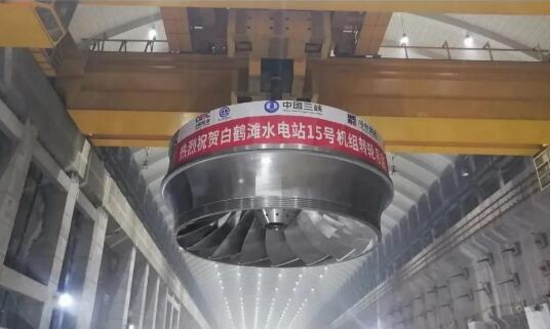

10月23日21时30分,历时3个小时,哈电集团电机公司生产制造的“世界首台实现零配重”的1000兆瓦混流式机组长短叶片结构转轮,精准嵌入白鹤滩右岸水电站15号机组内的指定安装位置,标志着哈电集团电机公司顺利完成白鹤滩右岸水电站第二台转轮的吊装工作,为后续白鹤滩右岸水电站第二台导水机构安装奠定了坚实基础。
该转轮最大直径 8.87米,总高度3.795米,总重338.2吨,于2018年12月3日开始制造,2020年1月18日通过业主验收。其不平衡力矩仅39千克/米,远优于中国长江三峡集团有限公司(简称“三峡集团”)提出的“不平衡力矩小于75千克/米”的验收标准。即无需额外配重就满足了三峡集团精品转轮的标准,这在全球巨型机组转轮加工中尚属首次。
据了解,白鹤滩右岸水电站第二台导水机构预装工作于今年9月20日开始进行,10月22日完成了顶盖定位销钻绞、吊出等工作。其间,底环安装调整、导叶吊装、顶盖预装调整等工序均按计划得到稳步推进,底环、顶盖水平、中心及导叶端面间隙等各项数据均到达精品机组质量要求。同时,在白鹤滩右岸水电站15号机组发电机安装现场,定子电接头焊接、槽楔安装、转子磁轭热打键以及推导组合轴承预装等工作正在如火如荼地推进中,预计第二台发电机转子将于2020年11月底进行吊装。
10月23日21时30分,历时3个小时,哈电集团电机公司生产制造的“世界首台实现零配重”的1000兆瓦混流式机组长短叶片结构转轮,精准嵌入白鹤滩右岸水电站15号机组内的指定安装位置,标志着哈电集团电机公司顺利完成白鹤滩右岸水电站第二台转轮的吊装工作,为后续白鹤滩右岸水电站第二台导水机构安装奠定了坚实基础。
该转轮最大直径 8.87米,总高度3.795米,总重338.2吨,于2018年12月3日开始制造,2020年1月18日通过业主验收。其不平衡力矩仅39千克/米,远优于中国长江三峡集团有限公司(简称“三峡集团”)提出的“不平衡力矩小于75千克/米”的验收标准。即无需额外配重就满足了三峡集团精品转轮的标准,这在全球巨型机组转轮加工中尚属首次。
据了解,白鹤滩右岸水电站第二台导水机构预装工作于今年9月20日开始进行,10月22日完成了顶盖定位销钻绞、吊出等工作。其间,底环安装调整、导叶吊装、顶盖预装调整等工序均按计划得到稳步推进,底环、顶盖水平、中心及导叶端面间隙等各项数据均到达精品机组质量要求。同时,在白鹤滩右岸水电站15号机组发电机安装现场,定子电接头焊接、槽楔安装、转子磁轭热打键以及推导组合轴承预装等工作正在如火如荼地推进中,预计第二台发电机转子将于2020年11月底进行吊装。
