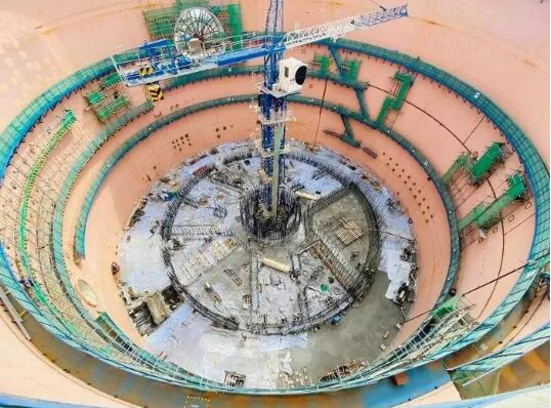

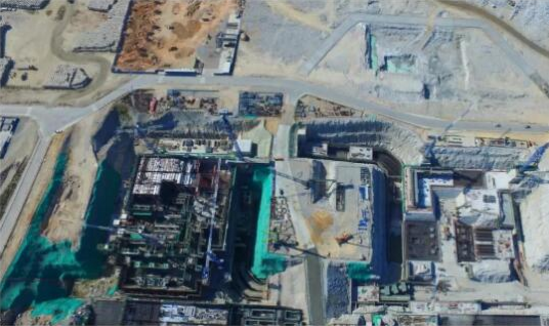

11月1日9时10分,经过连续34个小时的拼搏奋战,华龙一号漳州核电1号机组反应堆厂房0m板浇筑顺利完成,标志着反应堆厂房内部结构正式结束“地下工作”,后续将集中在0m以上结构层施工。华龙一号漳州核电1号机组内部结构冲出地平线。
漳州1号机组反应堆厂房0m板平面半径超过23m,楼板最厚部位近1.7米,钢筋绑扎量1100余吨,共需浇筑1566m³方量,是典型的高低跨、大体积浇筑。该环节施工钢筋密集、埋件安装精度要求极高且工期紧张,在疫情防控常态化形势下给项目带来了极大的挑战。
为了顺利完成浇筑任务,中核二四漳州核电项目部以华龙一号全球首堆福清核电5号机组的施工经验总结应用为基础,提前细致策划,科学安排时间,针对潜在不确定因素制定多个预案,并反复组织对施工方案及浇筑方式进行研究讨论,确保了本次混凝土浇筑顺利完成。
11月1日9时10分,经过连续34个小时的拼搏奋战,华龙一号漳州核电1号机组反应堆厂房0m板浇筑顺利完成,标志着反应堆厂房内部结构正式结束“地下工作”,后续将集中在0m以上结构层施工。华龙一号漳州核电1号机组内部结构冲出地平线。
漳州1号机组反应堆厂房0m板平面半径超过23m,楼板最厚部位近1.7米,钢筋绑扎量1100余吨,共需浇筑1566m³方量,是典型的高低跨、大体积浇筑。该环节施工钢筋密集、埋件安装精度要求极高且工期紧张,在疫情防控常态化形势下给项目带来了极大的挑战。
为了顺利完成浇筑任务,中核二四漳州核电项目部以华龙一号全球首堆福清核电5号机组的施工经验总结应用为基础,提前细致策划,科学安排时间,针对潜在不确定因素制定多个预案,并反复组织对施工方案及浇筑方式进行研究讨论,确保了本次混凝土浇筑顺利完成。
