华龙一号漳州核电1号机组核岛又一模块吊装就位
中核集团
分享到
2020-11-19
1377浏览

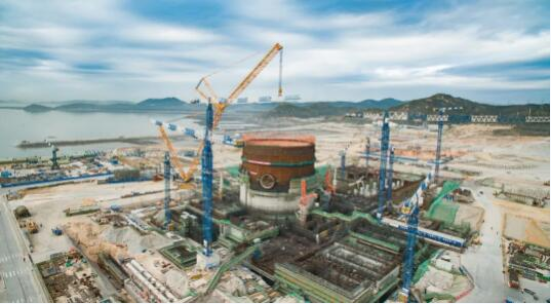

        2020年11月18日5:00,漳州核电华龙一号1号核岛模块5起吊检查,6:10天刚亮,模块5开始起吊,8:09日出东方,模块5吊装成功,安全就位。




        该模块直径46.812米,就位标高29.915m,吊装总重约184.8吨,吊装采用德马格CC8800-1型履带吊 SFSL15°固定副臂模式 ,主臂66m,副臂60m,固定副臂15°,起吊半径和就位半径均为82米,额定起重量217吨,负载率85.5%。

        初冬时节的清晨,当万家灯火还没点亮时,在华龙一号批量化建设漳州1、2号机组工程建设现场,早已迎来了建设者们忙碌的身影,早上5点,参与模块5吊装的各单位工作人员,按照CNPE漳州项目部的统一部署,各就各位,有条不紊地开始最后的核实检查吊前准备工作。在6:10天亮具备吊装视线条件以后,随着吊装总指挥的一声令下,1600吨履带吊将模块5稳稳吊起,经过试吊、旋转、带载行走等一系列吊装程序,最后于8:09安全稳妥地就位于模块4上口处。

        漳州核电1号机组钢衬里模块五由钢衬里筒体第八段+筒体第九段的带肋筒体组成。受现场进度计划影响,模块五拼装与1号机组内穹顶、2号机组钢衬里一段拼装同期进行,现场核级焊工人员紧张,为确保工程进度及质量,中核二四漳州项目团队积极优化现场施工组织,对核级焊工进行流动性调配,从资源加载、质量控制、安全监督、现场施工协调等方面多措并举,并成立青年突击队和党员先锋队,聚焦年度目标全力攻坚,为钢衬里模块五顺利吊装保驾护航。

阀门之家APP
声明:本文转载自合作媒体或其它网站的信息,目的在于信息传递,并不代表本站赞同其观点和对其真实性负责,如有内容、版权以及其它问题的,请联系我们处理;联系电话:13182603427;联系邮箱:copyright@gongkew.com。
资讯 > 当前位置
华龙一号漳州核电1号机组核岛又一模块吊装就位
访问数:1377      日期:2020-11-19      来源:中核集团      分享到:
微信“扫一扫”
分享到朋友圈

        2020年11月18日5:00,漳州核电华龙一号1号核岛模块5起吊检查,6:10天刚亮,模块5开始起吊,8:09日出东方,模块5吊装成功,安全就位。




        该模块直径46.812米,就位标高29.915m,吊装总重约184.8吨,吊装采用德马格CC8800-1型履带吊 SFSL15°固定副臂模式 ,主臂66m,副臂60m,固定副臂15°,起吊半径和就位半径均为82米,额定起重量217吨,负载率85.5%。

        初冬时节的清晨,当万家灯火还没点亮时,在华龙一号批量化建设漳州1、2号机组工程建设现场,早已迎来了建设者们忙碌的身影,早上5点,参与模块5吊装的各单位工作人员,按照CNPE漳州项目部的统一部署,各就各位,有条不紊地开始最后的核实检查吊前准备工作。在6:10天亮具备吊装视线条件以后,随着吊装总指挥的一声令下,1600吨履带吊将模块5稳稳吊起,经过试吊、旋转、带载行走等一系列吊装程序,最后于8:09安全稳妥地就位于模块4上口处。

        漳州核电1号机组钢衬里模块五由钢衬里筒体第八段+筒体第九段的带肋筒体组成。受现场进度计划影响,模块五拼装与1号机组内穹顶、2号机组钢衬里一段拼装同期进行,现场核级焊工人员紧张,为确保工程进度及质量,中核二四漳州项目团队积极优化现场施工组织,对核级焊工进行流动性调配,从资源加载、质量控制、安全监督、现场施工协调等方面多措并举,并成立青年突击队和党员先锋队,聚焦年度目标全力攻坚,为钢衬里模块五顺利吊装保驾护航。

阀门之家APP
声明:本文转载自合作媒体或其它网站的信息,目的在于信息传递,并不代表本站赞同其观点和对其真实性负责,如有内容、版权以及其它问题的,请联系我们处理;联系电话:13182603427;联系邮箱:copyright@gongkew.com。
发表评论
0条评论
所有评论
暂无评论
战略合作伙伴
工客网公众号
Copyright © 2018 gongkew.com All Rights Reserved
版权所有·苏州网景视讯数字科技有限公司
工客网是网络服务平台方,若您的权利被侵害,请联系  13182603427  copyright@gongkew.com

备案号:苏ICP备19001566号-1 增值电信业务经营许可证:苏B2-20201113 广播电视节目制作许可证:(苏)字第02214号
违法和不良信息举报电话:0512-68793249

  网络工商电子营业执照   苏公网安备 32050602011266号
