川投资阳燃气发电项目建设跑出“加速度”
四川在线
分享到
2022-10-13
682浏览

        10月10日,安岳县永顺镇,川投集团资阳燃气电站新建工程项目的一场内部会议上,工程技术部经理罗烨兵的工作汇报不断被电话打断。忙碌,是这位工程技术部负责人近几个月的真实写照。

        川投集团资阳燃气电站新建工程项目是川投资阳燃气发电项目的一期工程。作为2022年省重点建设项目,川投资阳燃气发电项目总投资60亿元,一期于今年7月正式动工,项目投产后预计年发电量70亿度,可供300万个家庭生活使用。

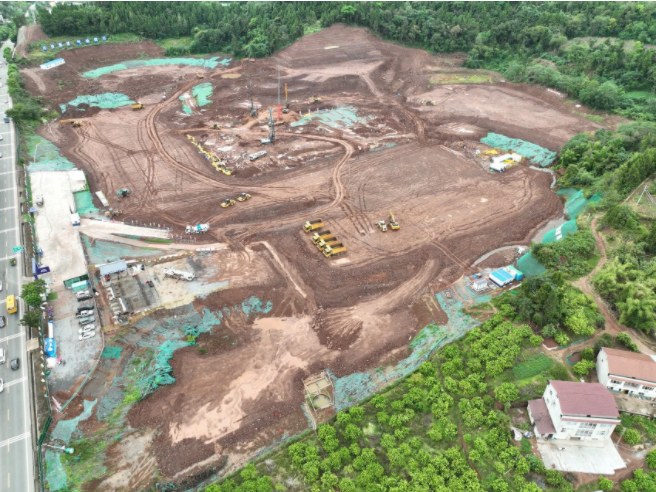

川投集团资阳燃气电站新建工程项目(图片由受访者提供)

        为及时掌控项目建设,罗烨兵自制“作战图”:在日历上先用蓝笔勾出预期进度,再用红笔填上实际进展。“目前一期项目主厂房开始基础施工,这比预计提前了15天。”罗烨兵对这个成果还算满意。

        目前,川投集团资阳燃气电站新建工程现场,100多名施工人员和30余台施工机械在6个作业面同时作业。“我们力争在11月达到500名施工人员,实现8到9个工作面同时作业,12月底前完成主厂房基础‘出零米’。”对于项目未来,罗烨兵充满信心。

阀门之家APP
声明:本文转载自合作媒体或其它网站的信息,目的在于信息传递,并不代表本站赞同其观点和对其真实性负责,如有内容、版权以及其它问题的,请联系我们处理;联系电话:13182603427;联系邮箱:copyright@gongkew.com。
资讯 > 当前位置
川投资阳燃气发电项目建设跑出“加速度”
访问数:682      日期:2022-10-13      来源:四川在线      分享到:
微信“扫一扫”
分享到朋友圈

        10月10日,安岳县永顺镇,川投集团资阳燃气电站新建工程项目的一场内部会议上,工程技术部经理罗烨兵的工作汇报不断被电话打断。忙碌,是这位工程技术部负责人近几个月的真实写照。

        川投集团资阳燃气电站新建工程项目是川投资阳燃气发电项目的一期工程。作为2022年省重点建设项目,川投资阳燃气发电项目总投资60亿元,一期于今年7月正式动工,项目投产后预计年发电量70亿度,可供300万个家庭生活使用。


川投集团资阳燃气电站新建工程项目(图片由受访者提供)

        为及时掌控项目建设,罗烨兵自制“作战图”:在日历上先用蓝笔勾出预期进度,再用红笔填上实际进展。“目前一期项目主厂房开始基础施工,这比预计提前了15天。”罗烨兵对这个成果还算满意。

        目前,川投集团资阳燃气电站新建工程现场,100多名施工人员和30余台施工机械在6个作业面同时作业。“我们力争在11月达到500名施工人员,实现8到9个工作面同时作业,12月底前完成主厂房基础‘出零米’。”对于项目未来,罗烨兵充满信心。

阀门之家APP
声明:本文转载自合作媒体或其它网站的信息,目的在于信息传递,并不代表本站赞同其观点和对其真实性负责,如有内容、版权以及其它问题的,请联系我们处理;联系电话:13182603427;联系邮箱:copyright@gongkew.com。
发表评论
0条评论
所有评论
暂无评论
战略合作伙伴
工客网公众号
Copyright © 2018 gongkew.com All Rights Reserved
版权所有·苏州网景视讯数字科技有限公司
工客网是网络服务平台方,若您的权利被侵害,请联系  13182603427  copyright@gongkew.com

备案号:苏ICP备19001566号-1 增值电信业务经营许可证:苏B2-20201113 广播电视节目制作许可证:(苏)字第02214号
违法和不良信息举报电话:0512-68793249

  网络工商电子营业执照   苏公网安备 32050602011266号
